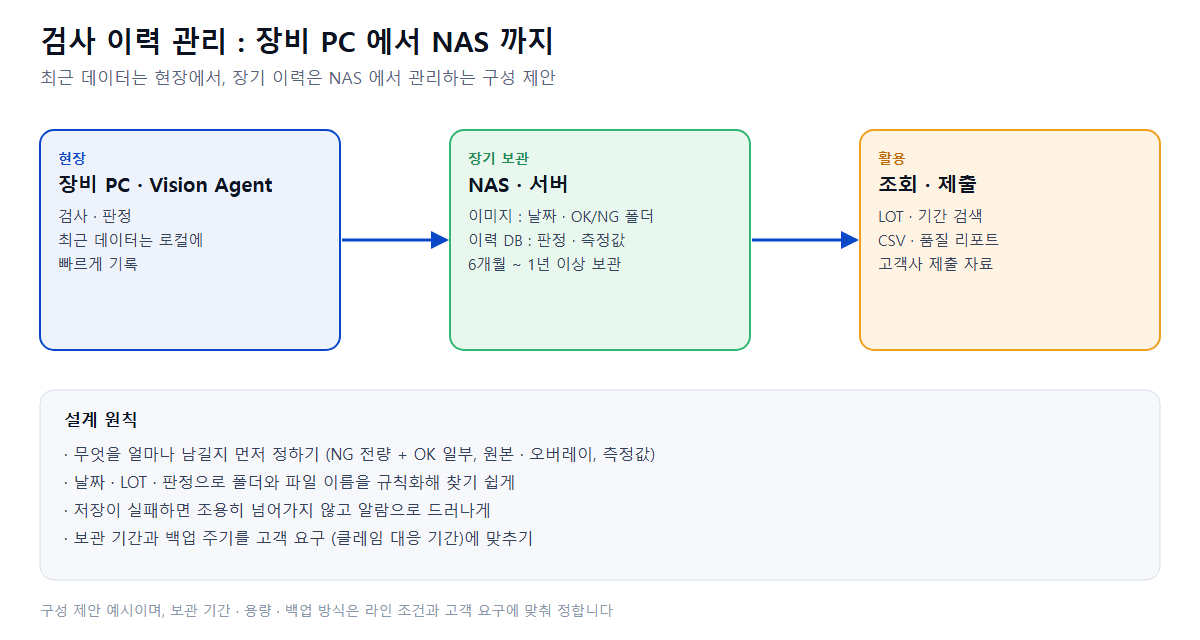

안녕하세요. (주)이프입니다. 오늘의 주제는 검사 이력 관리입니다. 고객사에서 "작년 3월에 출하한 그 LOT 의 검사 이미지와 판정 기록을 보내 주세요" 라는 요청을 받았을 때 바로 찾아 보낼 수 있으신가요? 장비 PC 디스크는 몇 주만 지나면 가득 차고, 오래된 이미지는 지워지기 마련입니다. Vision Agent 와 NAS 를 함께 써서 6개월, 1년 이상의 검사 데이터와 고객사 제출 이력을 남기는 구성을 제안합니다.
핵심
최근 데이터는 장비 PC 에서 빠르게, 오래 보관할 데이터는 NAS 에서 안전하게. 그리고 무엇을 얼마나 남길지 먼저 정합니다.
왜 검사 이력을 오래 남겨야 하나
| 상황 | 필요한 이력 |
|---|---|
| 고객 클레임 | 해당 LOT · 시간대의 검사 이미지, 판정, 측정값 |
| 고객사 품질 보고 · 감사 | 기간별 수율, 불량 유형 통계, 공정능력(Cpk), 출하 검사 리포트 |
| 검사 조건 변경 추적 | 언제 누가 어떤 설정을 바꿨는지, 바꾸기 전후 판정 차이 |
| 불량 원인 분석 · AI 재학습 | 오래 쌓인 NG 이미지와 오판 이미지 |
Vision Agent 가 남기는 데이터
| 데이터 | 내용 | 어디서 |
|---|---|---|
| 판정 이력 | 검사 시각, 시나리오, OK · NG, 노드별 결과와 값 | 검사 이력 DB (SQLite 기본, MySQL 선택) |
| 검사 이미지 | 원본 · 오버레이 합성본, OK · NG 분리 저장 | Save Image 노드 |
| 측정 데이터 | 측정값 CSV 와 LSL · USL 통계 · 시계열 분석 보고서 | Data Record 모드, Report 노드 |
| 품질 통계 | 수율, 불량 파레토, SPC(Cp · Cpk), 일별 추이 | 대시보드 · 품질 리포트 |
| 출하 검사 기록 | LOT 별 수량 · 양품률 · NG 상세 리포트 | 양품 출하 검사 |
| 설정 변경 이력 | 시나리오 · 파라미터 변경 기록과 되돌리기 | 파라미터 허브 |
Save Image 노드에서는 저장 경로, 날짜 · 판정별 하위 폴더 규칙, 파일 이름 규칙(날짜시각 · LOT · 제품 ID · 판정 등 변수 조합), 이미지 형식, 보관 일수를 정합니다. 예를 들어 날짜\판정\날짜시각_LOT_판정 형식으로 저장하면 몇 달이 지나도 LOT 와 날짜로 바로 찾을 수 있습니다.
제안 구성 : 장비 PC 와 NAS 의 역할 나누기

| 위치 | 보관 대상 | 보관 기간 예시 |
|---|---|---|
| 장비 PC | 최근 검사 이미지 · 판정 이력, 현장 조회용 | 수일 ~ 1개월 (자동 삭제 기간으로 관리) |
| NAS | 날짜 · 판정 폴더 구조 그대로 이미지 장기 보관, 측정 CSV · 리포트 보관 | 6개월 ~ 1년 이상 (고객 요구 기간) |
| 사내 DB 서버 | 여러 장비의 판정 이력을 한 DB(MySQL)에 모아 통합 조회 | 장기 |
NAS 로 보내는 두 가지 방법
| 방법 | 장점 | 주의할 점 |
|---|---|---|
| A. 저장 경로를 NAS 로 직접 지정 | 구성이 단순하고 이미지가 바로 NAS 에 쌓임 | 네트워크가 끊기면 저장이 실패할 수 있음. 저장 실패가 알람으로 드러나는지 시운전 때 반드시 확인 |
| B. 장비 PC 에 저장 후 NAS 로 정기 복사 (권장) | 네트워크 상태와 무관하게 검사가 계속되고, 복사는 비는 시간에 | 복사 작업이 실패했는지 확인하는 점검 절차 필요 |
어느 방법이든 핵심은 저장이 실패했을 때 조용히 넘어가지 않는 것입니다. 검사 장비에서 "이력이 남은 줄 알았는데 없었다" 는 클레임 대응에서 가장 곤란한 상황입니다.
용량은 얼마나 필요할까 (가정 예시)
아래는 이해를 돕기 위한 가정 계산입니다. 실제 용량은 카메라 해상도, 이미지 형식, 하루 검사 수, 저장 정책에 따라 크게 달라집니다.
| 가정 : 1장 2MB, 하루 2만 장 검사 | 하루 | 6개월(약 180일) | 1년 |
|---|---|---|---|
| 모든 이미지 원본 저장 | 약 40GB | 약 7.2TB | 약 14.6TB |
| NG 만 저장 (불량률 1% 가정) | 약 0.4GB | 약 72GB | 약 146GB |
전부 남기는 것과 NG 만 남기는 것은 용량이 100배 차이 납니다. 그래서 저장 정책을 먼저 정하는 것이 중요합니다.
무엇을 남길지 먼저 정하세요
| 항목 | 권장 |
|---|---|
| NG 이미지 | 원본과 오버레이(판정 표시) 모두 전량 보관. 클레임 대응과 AI 재학습의 핵심 자산 |
| OK 이미지 | 고객 요구에 따라 전량, 일정 간격 샘플, 또는 압축 형식으로 보관 |
| 판정 · 측정값 | 전량 보관 (용량이 작아 오래 보관해도 부담이 적음) |
| 파일 이름 | 날짜 · LOT · 제품 ID · 판정을 넣어 검색 가능하게 |
| 보관 기간 | 고객사 클레임 대응 기간과 품질 계약 조건에 맞추기 |
(주)이프가 현장에 권하는 기본 설정은 NG 전량 저장 + 날짜 폴더 분류 + 보관 일수 설정입니다.
고객사 제출 데이터 이력 관리
고객사에 데이터를 제출할 때는 무엇을 언제 보냈는지도 이력입니다. 다음처럼 정리해 두면 나중에 같은 요청이 와도 빠르게 대응할 수 있습니다.
| 제출 자료 | Vision Agent 에서 만드는 방법 |
|---|---|
| LOT 출하 검사 리포트 | 양품 출하 검사로 LOT 별 수량 · 양품률 · NG 상세 리포트 생성 |
| 기간별 품질 리포트 | 품질 리포트에서 기간을 정해 불량 파레토 · 일별 추이를 인쇄 · CSV · 이미지로 내보내기 |
| 측정 데이터 · 공정능력 | Data Record CSV 와 SPC(Cp · Cpk) 결과 |
| NG 이미지 묶음 | 날짜 · LOT 폴더 규칙으로 저장한 NG 원본 · 오버레이 |
| 검사 조건 변경 내역 | 파라미터 허브의 변경 이력 (언제 · 누가 · 무엇을) |
제출한 파일은 NAS 의 별도 "고객 제출" 폴더에 고객사 · 날짜 · LOT 기준으로 보관하고, 제출 날짜와 받은 사람을 함께 기록해 두기를 권합니다.
도입 체크리스트
| 번호 | 확인 |
|---|---|
| 1 | 고객이 요구하는 보관 기간과 제출 형식 |
| 2 | 하루 검사 수, 이미지 크기, OK · NG 저장 정책으로 계산한 필요 용량 |
| 3 | NAS 의 디스크 이중화(RAID)와 별도 백업 위치 |
| 4 | 장비 PC 와 NAS 사이 네트워크, 저장 · 복사 실패 시 알림 |
| 5 | 여러 장비 이력을 한 DB 로 모을지, 장비별로 둘지 |
마치며
검사 이력은 문제가 생긴 다음에 만들 수 없습니다. 무엇을 얼마나 남길지 정하고, 장비 PC 와 NAS 의 역할을 나누고, 저장 실패를 놓치지 않는 구조를 처음부터 갖추는 것이 검사 데이터 관리의 출발점입니다. 라인의 검사 수와 고객 요구 조건을 알려 주시면 저장 정책과 필요 용량을 함께 설계해 드립니다.
